서울지역 데이터센터 건축 및 인허가 규제 환경과 종합 대응 전략
전력계통 수용성, 자치구 입지 규제, 환경·소방 기준, 행정소송 법리까지 서울 데이터센터 인허가에 필요한 내용을 한 문서에 정리했습니다.

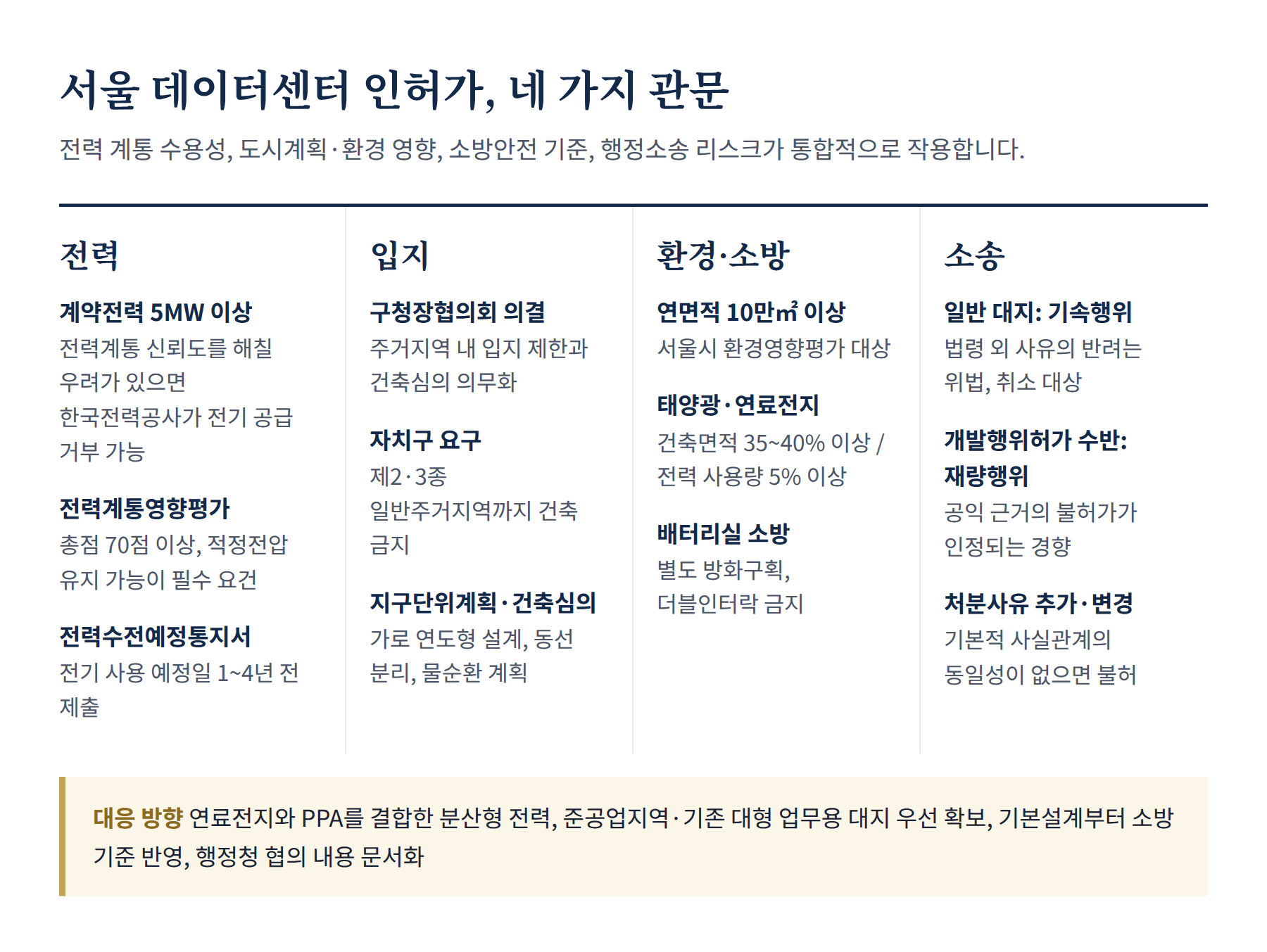

핵심 요약

  • 전력 계약전력 5MW 이상 데이터센터는 전력계통 신뢰도·전기품질을 저해할 우려가 있으면 한국전력공사가 전기 공급을 거부할 수 있고, 개발행위허가나 건축허가 전에 전력계통영향평가(총점 70점 이상, 적정전압 유지 가능)를 통과해야 한다.
  • 입지 서울시구청장협의회가 주거지역 내 입지 제한과 건축심의 의무화를 의결했고, 자치구는 제2·3종 일반주거지역까지 데이터센터 건축을 금지하도록 조례·법 개정을 요구하고 있다.
  • 환경·소방 연면적 10만㎡ 이상은 환경영향평가 대상이며 태양광과 연료전지 설치 기준이 붙는다. 배터리실은 별도 방화구획, 더블인터락 금지, 방수량·배출 기준 등 강화된 소방 기준을 적용받는다.
  • 소송 일반 대지의 건축허가는 기속행위여서 법령 외 사유로 반려하면 위법하지만, 개발행위허가가 함께 신청되면 재량행위로 바뀌어 지자체의 불허가가 인정되는 경향이 강하다.
  • 대응 연료전지와 PPA를 결합한 분산형 전력 공급, 준공업지역·기존 대형 업무용 대지 우선 확보, 기본설계 단계의 소방 기준 반영, 행정청 협의 내용의 문서화가 핵심이다.

핵심 기준 수치

분야항목기준관련 절
전력한국전력공사 전기 공급 거부 대상계약전력 5MW 이상 (전력계통 신뢰도·전기품질 저해 우려 시)2.1
전력전력수전예정통지서 제출전기 사용 예정일 1년 전(5MW 이상) / 2년 전(10MW 이상) / 3년 전(100MW 이상) / 4년 전(300MW 이상)2.1
전력전력계통영향평가 통과적정전압 유지 가능 + 총점 70점 이상 (기술 60점, 비기술 40점)2.2
환경환경영향평가 대상연면적 10만㎡ 이상4.1
환경태양광 발전 설비건축면적의 35~40% 이상에 해당하는 면적에 설치4.1
환경연료전지건물 전체 전력 사용량의 5% 이상 충당4.1
소방배터리실 방수량바닥면적 1㎡당 분당 12.2L(12.2 L/min/m²) 이상, 30분 이상 균일 방수4.2
소방스프링클러 헤드 간격1.8m 이상4.2
소방강제 배출 능력바닥면적 1㎡당 시간당 18㎥(18 m³/h/m²) 이상4.2
소방고층 랙(12m 초과)최대 3.7m 수직 간격마다 금속제 수평판 + 인랙 스프링클러 헤드4.2
소방더블인터락 방식설치 금지4.2

1. 서울지역 데이터센터 인허가 환경의 패러다임 변화

인공지능과 클라우드 연산 수요의 급격한 팽창에 따라 데이터센터는 핵심 디지털 인프라로 자리 잡았으나, 서울 및 수도권 도심 내 입지는 전력망 포화, 강화된 지자체 규제, 주민 민원이라는 복합적 난제에 직면해 있다. 과거 데이터센터는 「건축법」상 방송통신시설로 용도 분류되어 입지 선택의 자율성이 비교적 높게 보장되었다. 그러나 대규모 전력 소비에 따른 전력 계통 부담과 인근 주거 지역의 환경적·사회적 마찰이 부각되면서 중앙정부와 지방자치단체는 법적·제도적 진입 장벽을 다각도로 강화하고 있다.

현재 서울지역 데이터센터 개발은 단순한 건축 요건 충족을 넘어 전력 계통 수용성, 도시계획 및 환경 영향, 소방안전 기준, 행정청의 재량권 행사에 따른 법적 리스크가 통합적으로 작용하는 다차원적 승인 체계로 재편되었다. 산업통상자원부의 「분산에너지 활성화 특별법」 시행에 따른 전력계통영향평가는 계통 포화 지역 내 신규 수전을 사실상 통제하고 있으며, 서울시 구청장협의회를 중심으로 추진되는 주거지역 입지 제한 및 건축심의 의무화 조치는 행정적 인허가 승인의 불확실성을 가중시키고 있다.

이러한 규제 패러다임 변화 속에서 성공적인 데이터센터 개발 및 운용을 도모하기 위해서는 전력 공급 체계, 자치구 입지 규제, 환경·소방 영향성, 그리고 행정소송 관련 판례 법리를 종합적으로 분석하고 체계적인 대응 전략을 수립해야 한다.

2. 전력 공급 계통 규제 및 전력계통영향평가 체계

2.1 전기사업법 시행령 개정 및 전력 수전 절차

수도권으로의 전력 수요 쏠림 현상을 완화하고 전력계통의 신뢰도를 유지하기 위해 정부는 「전기사업법 시행령」 제5조의5를 개정하여 대규모 전력 다소비 시설에 대한 한국전력공사의 전기 공급 거부 권한을 명확히 규정하였다. 이에 따라 계약전력 5MW 이상의 데이터센터가 전력계통 신뢰도 및 전기품질을 저해할 우려가 있는 경우, 한국전력공사는 전기 공급을 정당하게 거부할 수 있다.

대량의 전력을 사용하고자 하는 사업자는 「전기사업법 시행규칙」 제13조에 따라 용량별로 지정된 시기 내에 한국전력공사에 전력수전예정통지서를 제출해야 한다. 사전 통지 시기는 신청 용량의 규모에 따라 다르게 적용된다.

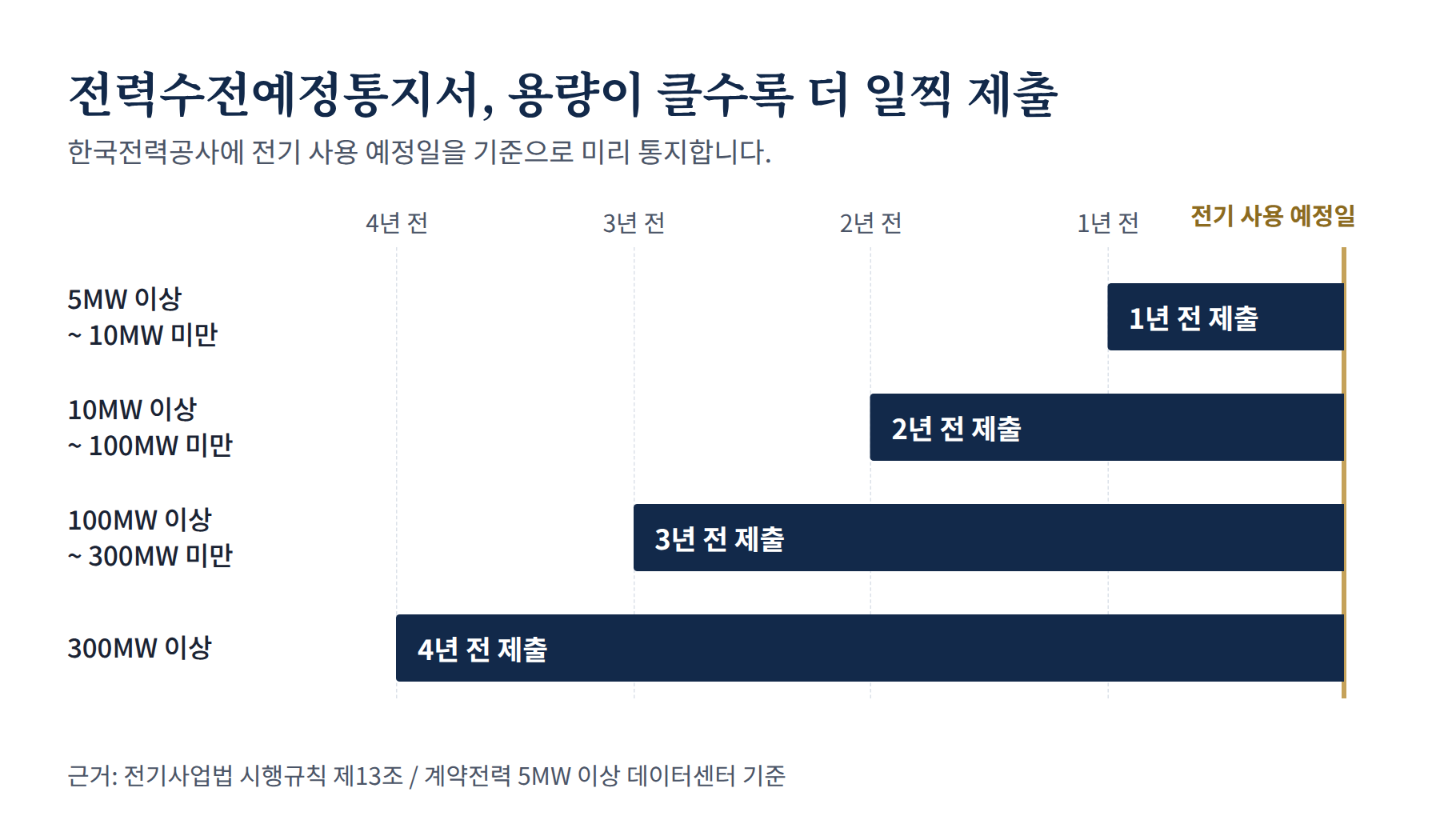

전력수전예정통지서 제출 시기
신청 계약전력 규모전력수전예정통지서 제출 시기근거 법령
5MW 이상 ~ 10MW 미만전기 사용 예정일 1년 전전기사업법 시행규칙 제13조
10MW 이상 ~ 100MW 미만전기 사용 예정일 2년 전전기사업법 시행규칙 제13조
100MW 이상 ~ 300MW 미만전기 사용 예정일 3년 전전기사업법 시행규칙 제13조
300MW 이상전기 사용 예정일 4년 전전기사업법 시행규칙 제13조

수도권 주요 변전소의 공급 용량이 한계에 다다름에 따라, 인근 변전소의 공급 능력 부족을 사유로 한국전력공사가 전력 공급 불가 판정을 내리거나 사업자가 개발을 포기하는 사례가 잇따르고 있다.

2.2 분산에너지법상 전력계통영향평가 심사 구조

2024년 6월부터 본격 시행된 「분산에너지 활성화 특별법」은 계통 포화 지역 내 대규모 전력 수요 시설의 입지를 사전에 검증하는 전력계통영향평가 제도를 도입하였다. 개발행위허가나 건축허가를 신청하기 전, 계통영향사업자는 산업통상자원부 장관에게 전력계통영향평가서를 제출하여 검토를 완료해야 한다.

통과 요건

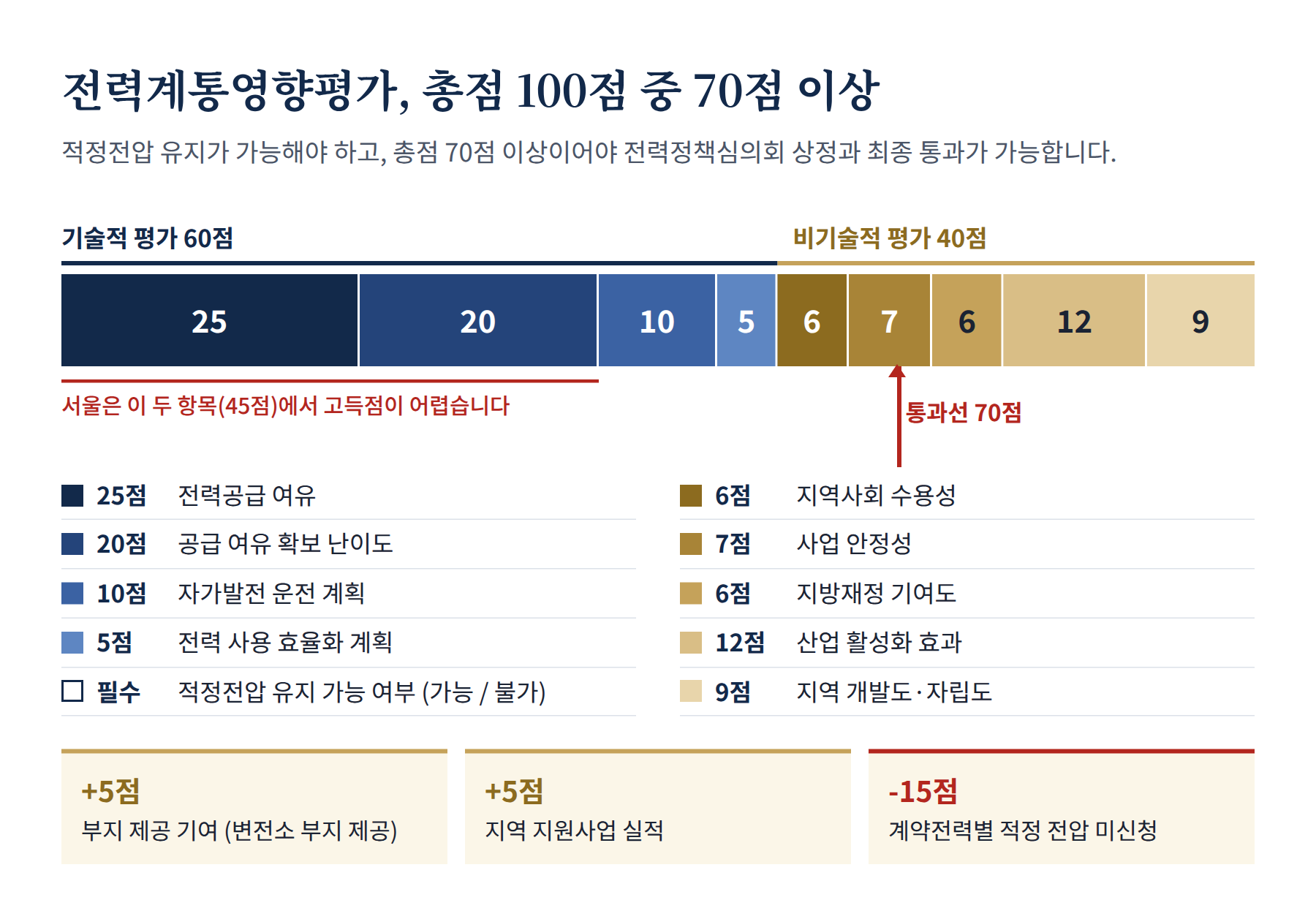

전력계통영향평가는 기술적 평가항목 60점, 비기술적 평가항목 40점, 가점 및 감점 항목으로 구성되며, 적정전압 유지가 가능하고 총점 70점 이상을 획득해야 전력정책심의회 상정 및 최종 통과가 가능하다.
전력계통영향평가 평가항목과 배점
평가 구분세부 평가 항목평가 요소 및 산정 방식배점 및 가감점
기술적 평가 (60점)전력공급 여유계통 과부하 없이 공급 가능한 전력 정도25점
공급 여유 확보 난이도과부하 해소를 위한 설비 보강 시 소요 시간 및 비용20점
적정전압 유지 가능 여부전력계통 내 적정 전압 유지 가능 여부가능 / 불가 (필수 요건)
자가발전 운전 계획계약전력 대비 사업자가 설치하는 자가발전기 용량 비율10점
전력 사용 효율화 계획xEMS 또는 EXX 등 에너지 관리 시스템 구축 계획5점
비기술적 평가 (40점)지역사회 수용성관할 광역 및 기초 지방자치단체의 사업 동의 여부6점
사업 안정성자기자본비율, 신용등급, 총사업비 확보 등 자금 안정성7점
지방재정 기여도사업지 소재지에 납부할 지방세액의 상대적 비중6점
산업 활성화 효과부가가치 유발 효과(6점) 및 직접고용 창출 효과(6점)12점
지역 개발도 및 자립도지자체 낙후도(5점) 및 전력 자립 비율(4점)9점
가감점 항목부지 제공 기여변전소 부지 제공을 통한 전력공급 능력 확보 기여+5점 (가점)
지역 지원사업 실적사업 소재지 내 기여 및 지원사업 추진 여부+5점 (가점)
적정 전압 미신청계약전력별 적정 전압을 미신청한 경우-15점 (감점)
서울지역 시사점
전력 자립도가 낮고 인프라 신설이 어려운 서울지역에서는 '전력공급 여유' 및 '공급 여유 확보 난이도' 부문에서 높은 점수를 획득하기 어렵다. 따라서 자가발전 설비(연료전지 등) 설치, 에너지 관리 시스템 도입, 변전소 부지 제공 등 가점 항목을 적극적으로 활용하는 대안 설계가 정교하게 요구된다.

3. 도시계획, 지구단위계획 및 자치구 건축 인허가 동향

3.1 방송통신시설 분류와 자치구 입지 규제 강화

현행 「건축법 시행령」상 데이터센터는 방송통신시설로 분류되어, 제1종 일반주거지역을 제외하면 제2종·제3종 일반주거지역, 준주거지역, 상업지역, 준공업지역 등 대부분의 용도지역에 용도상 건립이 가능했다. 그러나 초대형 시설이 주거지 인근에 입지함에 따라 다음과 같은 민원이 집단화되었다.

  • 특고압 지중 송전선로에 따른 전자파 불안
  • 85~90dB에 달하는 대형 냉각팬 소음
  • 열섬 현상
  • 배터리 화재 우려

이에 대응하여 서울시구청장협의회는 정기회의를 통해 주거지역 내 데이터센터 입지를 제한하고 건축심의를 의무화하는 내용의 제도 개선안을 만장일치로 의결하였다. 자치구 차원에서는 개별 건축허가 신청 시 주거환경 보호를 사유로 건축위원회의 정밀 심의를 거치도록 절차를 강화하고 있으며, 제1종뿐만 아니라 제2종·제3종 일반주거지역까지 데이터센터 건축을 금지하도록 서울시 조례 및 건축법 개정을 요구하고 있다.

3.2 지구단위계획 지침 및 서울시 건축심의 기준

서울시 내 지구단위계획구역에서 데이터센터 개발을 추진할 경우, 해당 구역의 지구단위계획 지침 및 서울시 건축심의 기준을 엄격히 준수해야 한다.

  • 공간 배치 보행 가로변의 시각적 개방감을 확보하기 위하여 거대한 폐쇄형 외벽을 지양하고 저층부 후퇴 배치나 가로 연도형 디자인을 적용해야 한다.
  • 동선 분리 보행 동선과 차량 진출입 동선은 완전히 분리되어야 하며, 차량 출입구는 이면도로나 위계가 낮은 도로에 배치하는 것이 원칙이다.
  • 물순환·환경성 불투수 포장면을 최소화하고 투수성 포장과 자연 지반을 연계한 자연형 물순환 체계를 구축해야 하며, 옥상 및 지하 공간을 활용한 분산형 빗물 저류·침투 시설을 계획해야 한다.
  • 도시 경관 도시 경관과의 조화를 위한 통경축 확보와 건물 외관 재질 및 색채의 보전 기준 준수 역시 건축심의 통과를 위한 핵심 요소로 작용한다.

4. 환경영향평가 조례 및 소방안전 규제 기준

4.1 서울특별시 환경영향평가 조례 심의 기준

서울시에서 연면적 10만㎡ 이상의 대규모 데이터센터를 신축하려는 사업자는 인허가 승인 전에 「서울특별시 환경영향평가 조례」에 따른 환경영향평가를 이행해야 한다. 서울시는 도심 내 온실가스 감축과 친환경 그린뉴딜 정책 목표를 달성하기 위하여 대규모 건축물에 대해 엄격한 기준을 적용하고 있다.

  • 태양광 발전 설비 건축면적의 35~40% 이상에 해당하는 면적에 설치해야 한다.
  • 연료전지 건물 전체 전력 사용량의 5% 이상을 연료전지로 충당하는 신재생에너지 도입 계획을 수립해야 한다.
  • 생태면적률 도시 열섬 효과를 완화하고 지표면의 생태적 기능을 유지하기 위하여 사업 부지 특성에 따른 일정 비율 이상을 확보해야 한다.
  • 대기오염·온실가스 비상용 발전기 시운전 과정에서 발생하는 대기오염물질 배출 저감 대책과 운영 단계에서의 온실가스 감축 계획을 환경영향평가서에 명확히 제시해야 협의를 완료할 수 있다.

4.2 리튬이온 배터리 소방안전성능기준 및 구조 요건

판교 데이터센터 화재 사고 이후 소방청은 전산실 및 배터리실에 대한 화재안전기준을 대폭 강화하였으며, 데이터센터를 소방안전 특별관리대상으로 지정하여 엄격하게 관리하고 있다.

전산실·배터리실 소방 기준
구분기준
방화구획전산실과 비상전원용 UPS 배터리실은 반드시 별도의 방화구획으로 물리적으로 분리·구획되어야 한다.
소화설비배터리실에는 열 폭주 현상 발생 시 초기 냉각 및 차단을 위하여 습식 또는 준비작동식 스프링클러 설비를 적용해야 한다.
더블인터락 금지화재감지기와 스프링클러 헤드가 모두 작동해야만 유수검지장치가 개방되는 더블인터락(Double-Interlock) 방식은 신속한 용수 방수를 저해하므로 설치가 엄격히 금지된다.
방수량·수원배터리실 바닥면적 1㎡당 분당 12.2리터(12.2 L/min/m²) 이상을 균일하게 30분 이상 연속하여 방수할 수 있는 비상전원과 수원을 확보해야 한다.
헤드 간격헤드 간 상호 간섭을 방지하기 위해 헤드 설치 간격은 1.8m 이상 유지해야 한다.
강제 배출설비열 폭주 시 분출되는 유독가스 및 인화성 유증기를 즉시 배출하기 위하여 바닥면적 1㎡당 시간당 18세제곱미터(18 m³/h/m²) 이상의 강제 배출 능력을 갖춘 환기·배출 설비를 옥외 면 벽체에 의무적으로 설치해야 한다.
고층 랙 구조배터리 랙의 높이가 12m를 초과하는 경우, 수직 화염 전파를 차단하기 위해 최대 3.7m 수직 간격마다 금속제 수평판(Horizontal Barrier)을 설치하고 그 하부에 인랙(In-Rack) 스프링클러 헤드를 구비해야 한다.

5. 건축허가 반려 처분 및 행정소송 관련 주요 판례 법리

5.1 건축허가의 법적 성질과 행정청의 재량권 한계

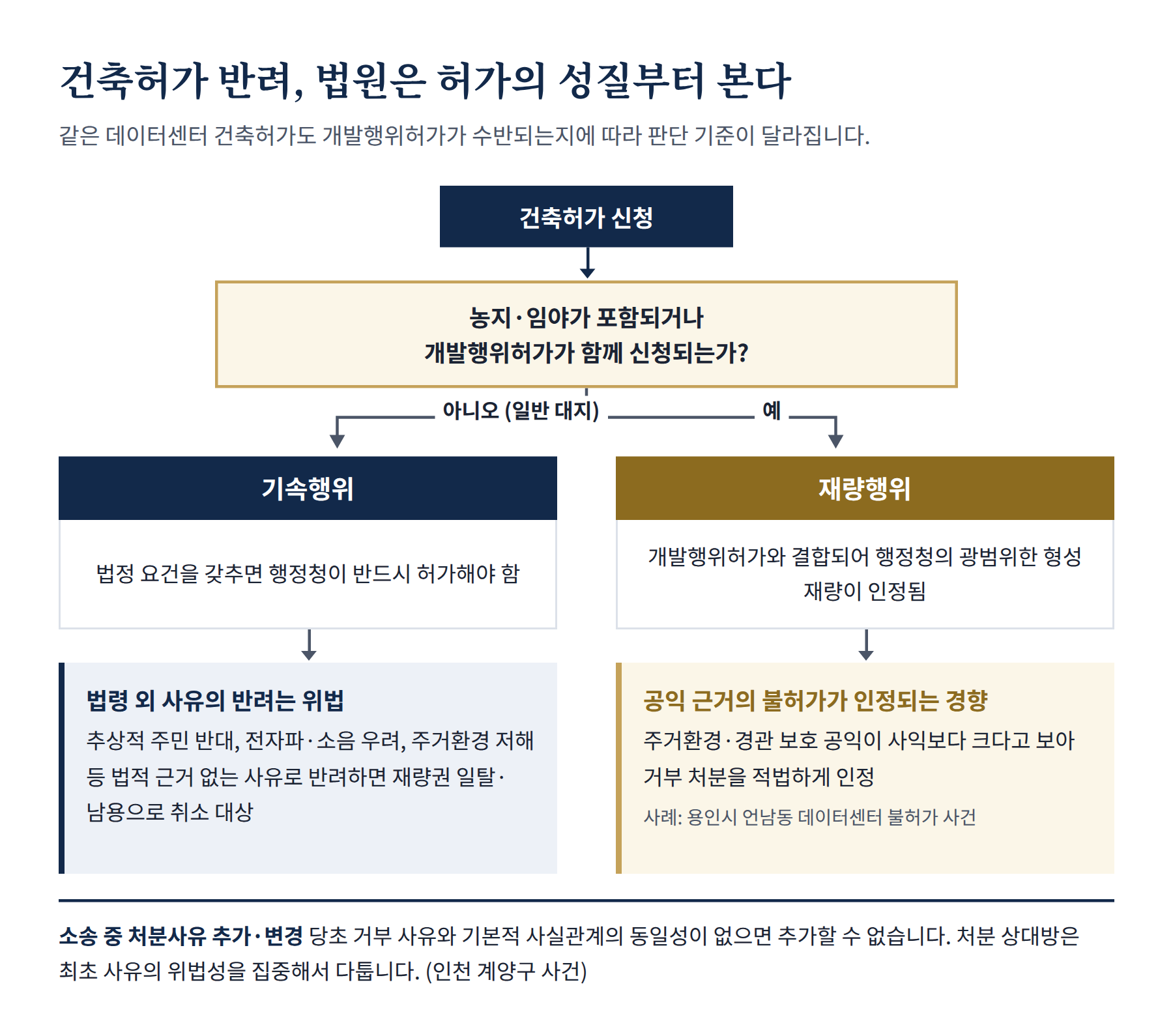

지방자치단체 행정청이 주민 민원이나 지역 환경 보호를 사유로 데이터센터 건축허가 신청을 반려하거나 착공신고를 거부하는 행정에 대해 법원은 해당 허가의 법적 성질에 따라 위법성 여부를 다르게 심리하고 있다.

대법원 확립 판례에 따르면, 「건축법」상 건축허가는 지정된 법정 요건을 갖춘 경우 행정청이 반드시 허가해야 하는 기속행위에 해당한다. 따라서 건축법령이나 관계 법령에 명시적인 거부 근거가 없음에도 불구하고, 단순히 추상적인 주민 반대, 전자파·소음 유발 우려, 인근 주거환경 저해 등 실체적 법적 근거가 없는 사유를 들어 허가를 반려하는 처분은 행정청의 재량권을 일탈·남용한 것으로서 위법하여 취소 대상이 된다.

5.2 개발행위허가 수반 시 재량행위 전환 및 판례 비교

건축 부지에 농지나 임야가 포함되어 있거나 「국토의 계획 및 이용에 관한 법률」상 개발행위허가가 함께 의무적으로 신청되는 경우, 건축허가는 개발행위허가와 결합되어 행정청의 광범위한 형성 재량이 인정되는 재량행위로 성격이 전환된다.

재량행위 전환 관련 사건 비교
구분용인시 언남동 데이터센터 불허가 사건인천 계양구 자원순환/건축허가 거부 사건 (대법원 2019두31839 연계)
사안의 개요제1종 일반주거지역 인근 부지(농지 포함)에 데이터센터 건축허가 및 개발행위허가를 신청하였으나, 지자체가 주거환경 및 경관 저해를 이유로 불허함.건축물 용도변경 및 건축허가 신청을 거부한 행정청이 소송 진행 중 당초 처분 사유 외에 '개발행위허가 기준 미달' 사유를 추가하여 다툼.
핵심 쟁점농지 포함 부지에서의 개발행위허가 수반 시 행정청의 불허가 재량권 인정 여부.행정소송 절차에서 처분사유의 추가·변경 가능 여부 및 기본적 사실관계의 동일성 인정 여부.
법원의 판단행정청 승소 (불허가 적법): 개발행위허가가 수반되는 건축허가는 재량행위이므로, 주거환경 및 경관 보호라는 공익이 사업자의 사익보다 크다고 보아 거부 처분을 정당하다고 인정함.사업자 승소 (처분 취소): 당초 거부 사유(관련 법상 기준 미달)와 소송 중 추가한 사유(주거·교육환경 피해)는 기본적 사실관계의 동일성이 없으므로 사유 추가가 불허됨.
실무적 시사점개발행위허가가 수반되는 대지에서는 지자체의 공익적 재량권이 넓게 인정되므로 사전 환경 영향 검토가 필수적임.처분 상대방은 행정청이 처분 당시 제시한 최초 사유의 위법성을 집중 다투고, 무분별한 처분 사유 추가를 법리적으로 차단해야 함.
정리
법원은 개발행위허가가 수반되는 경우 지자체가 주거환경 및 소음·교통 문제를 사유로 행사한 불허가 재량권을 인정해 주는 경향이 강하다. 반면, 이미 개발 조성이 완료된 일반 대지에서의 기속행위적 건축허가에 대해서는 법령 외적인 사유를 근거로 한 불허가 처분을 위법하다고 판단하는 명확한 법리적 구분을 취하고 있다.

6. 결론 및 종합 대응 전략

서울지역 데이터센터 인허가는 전력망 국책 규제, 지자체 건축 규제, 환경·소방 안전 표준, 행정소송 법리가 정교하게 얽혀 있는 복합 과제이다. 개발 사업의 위험을 최소화하고 인허가 승인율을 극대화하기 위해서는 단계별 통합 대응 전략이 실행되어야 한다.

6.1 전력 수용성 확보

전력 수용성을 확보하기 위해서 단일 한전 수전 방식에서 벗어나 수소 연료전지 자가발전 설비와 직접전력거래(PPA)를 결합한 분산형 전력 공급 모델을 구축해야 한다. 사업 부지 내 연료전지 설비 구축은 전력계통영향평가상 '자가발전 운전 계획' 점수를 획득함과 동시에 서울시 환경영향평가의 신재생에너지 의무 비율을 동시에 충족할 수 있는 효율적인 대안이 된다.

6.2 입지 선정과 건축 설계

입지 선정 단계에서는 자치구의 규제 강화 동향을 고려하여 1·2·3종 일반주거지역과 접한 부지를 배제하고, 지구단위계획상 개발행위허가가 이미 완료된 준공업지역이나 기존 대형 업무용 대지를 우선 확보해야 한다.

건축 설계 시에는 저소음 냉각 시스템과 가로 연도형 매스를 도입하여 주거지 민원 요인을 사전에 차단하고 지자체 건축심의 수용성을 높여야 한다.

6.3 소방·환경 안전 강화

소방 및 환경 안전 강화를 위해 초기 기본설계 단계부터 습식/준비작동식 스프링클러(12.2 L/min/m², 30분 방수), 더블인터락 배제, 강제 배출설비(18 m³/h/m²) 등 강화된 화재안전성능기준을 완벽히 반영하여 인허가 이후의 설계 변경 리스크를 예방해야 한다.

6.4 행정 처분 리스크 대비

마지막으로 행정 처분 리스크에 대비하여 사업 부지의 법적 성질이 기속행위인지 재량행위인지를 명확히 분석하고, 인허가 과정에서 행정청과 주고받은 사전 협의 내용 및 보완 요구서를 문서화하여 보존함으로써 향후 불허가 처분 발생 시 행정소송에서의 법리적 방어권을 선제적으로 확보해야 한다.

서울 데이터센터 인허가, 데이터센터 건축허가, 전력계통영향평가, 분산에너지 활성화 특별법, 전기사업법 시행령 제5조의5, 전력수전예정통지서, 한국전력공사 전기 공급 거부, 방송통신시설, 서울시구청장협의회, 지구단위계획, 건축심의, 환경영향평가 조례, 리튬이온 배터리 화재안전기준, 더블인터락, 개발행위허가, 기속행위와 재량행위, 건축허가 반려, 행정소송 판례, 연료전지, 직접전력거래(PPA)

이 문서는 원문 내용을 항목별로 재구성한 자료입니다. 법령 조문과 판례 사건번호는 인용 전에 최신 개정 여부와 원문을 확인하시기 바랍니다.
